Orden de obra en una reforma de baño

Un baño se reforma en metros pequeños y con muchas capas superpuestas. Si se altera el orden, el error no se ve el día de la entrega: aparece a los meses, detrás del plato o en el piso de abajo. El orden de obra no es un capricho de gremios. Es la única forma de que fontanería, impermeabilización y acabado convivan.

Antes de picar, confirme qué se toca: bajantes, desagües, puntos de agua, extracción, cuadro eléctrico y si el suelo se recrece. Un baño “solo de azulejos” que mueve el inodoro un palmo ya es una obra de instalaciones. Esa frontera debe estar en el presupuesto y en el calendario.

Demolición y replanteo

Se protege el resto de la vivienda, se corta agua y se demuele hasta el soporte sano. No se alicata sobre azulejo antiguo “para ganar tiempo” si hay duda de adherencia o de pendientes. Se localizan bajantes y se decide la cota del plato o del sumidero. El replanteo se dibuja en el suelo: ejes de grifería, inodoro, mueble y mampara. Si el inodoro no coincide con la bajante, hay que resolver el arrastre o el macerador antes de enamorarse de un modelo.

En este punto se dejan pasatubos y cajeados. Mover un grifo empotrado después del alicatado obliga a romper. Las tomas de lavadora, si el baño la aloja, se marcan con la misma seriedad que el lavabo.

Instalaciones a falta de acabado

Fontanería y desagües se tienden con pendiente continua y registros accesibles. La electricidad del baño —puntos de luz, extractor, toallero, espejo— se coloca según volúmenes de protección. Se prueban presiones y se deja todo a falta de sanitarios. Cubrir las instalaciones con yeso o mortero sin prueba de estanqueidad es invitar a picar dos veces.

La extracción se resuelve ahora: conducto, caudal y salida al patio o cubierta. Dejar el extractor para el final suele significar un agujero improvisado en el falso techo. La guía de ventilación y humedad explica por qué este paso no es decorativo.

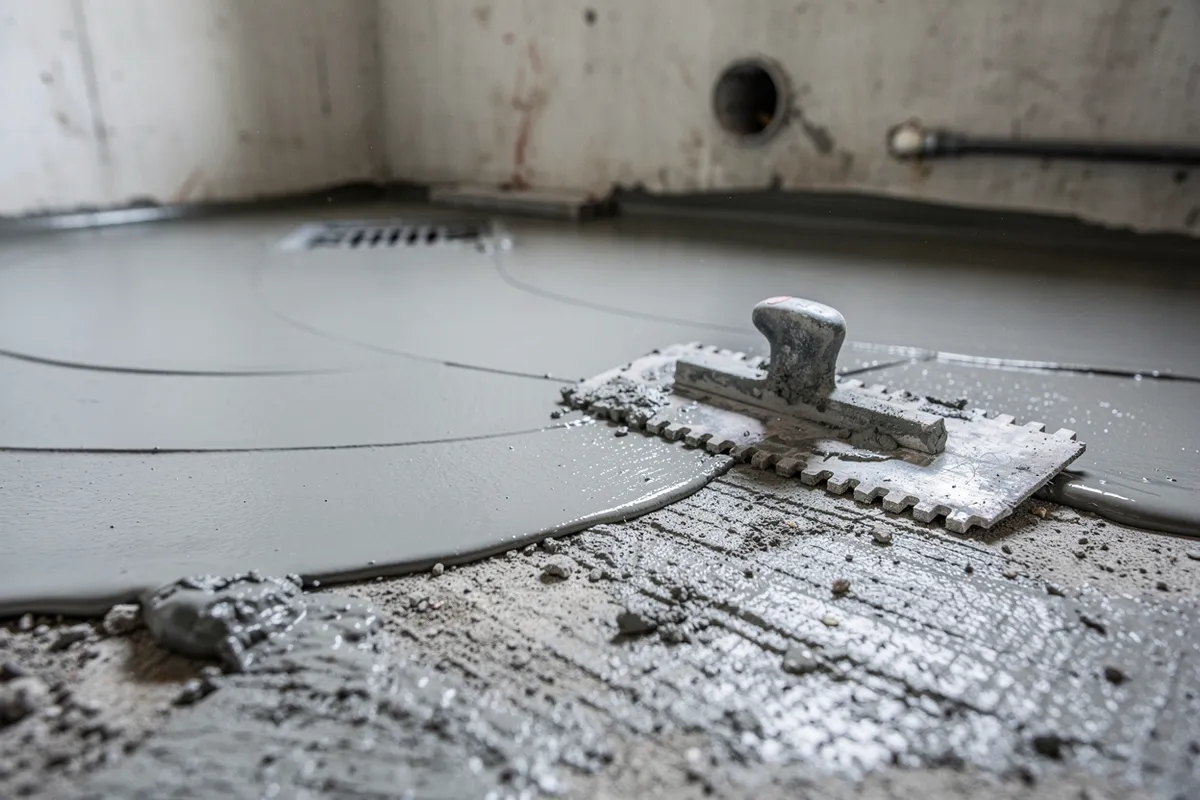

Capa impermeable recién aplicada en el suelo de un baño en obra
La membrana se coloca antes del alicatado, no después de un primer chapado de prueba.

Impermeabilización y pendientes

En zonas húmedas se aplica membrana o sistema líquido según ficha, con refuerzos en rincones y pasos de tubería. El suelo de ducha a ras debe tener pendiente hacia el desagüe antes del acabado. Alicatar “a nivel” y esperar que el agua adivine el sumidero es el error más caro del baño contemporáneo. El detalle está en impermeabilización y pendientes.

Solo cuando la capa está curada y, si el sistema lo pide, ensayada, se coloca el revestimiento. El alicatado empieza por un replanteo de juntas para que no queden tiras imposibles en la mampara. El suelo se coloca después de las paredes en muchos sistemas, o al revés según el encuentro elegido; lo importante es que esté decidido, no improvisado el jueves.

Sanitarios, mampara y sellados

Lavabo, inodoro, grifería y mampara llegan cuando el revestimiento puede recibirlos sin mancharse de cemento. Los sellados de silicona no sustituyen a la impermeabilización: solo rematan el encuentro visto. Un cordón sobre un plato mal pendiente seguirá filtrando.

La recepción incluye llenar el plato, duchar cinco minutos y mirar el techo de abajo si existe. Se comprueban cisternas, anclajes y puertas. Un baño bien secuenciado no es más lento: evita la semana extra de “retoques” que en realidad son rehacer capas.

En un baño, adelantar el alicatado es retrasar la verdad de las filtraciones.

Guarde fichas de membrana, pendientes acordadas y fotografías de instalaciones tapadas. Son el manual de la vivienda cuando, dentro de diez años, alguien vuelva a abrir ese baño.

Tiempos de espera que no se pueden comprimir

Los morteros, las membranas y los siliconas tienen curados. Adelantar el alicatado sobre una impermeabilización “casi seca” es una filtración diferida. El instalador de mampara no debe llegar el mismo día que el rejuntado brillante. El fontanero que coloca el inodoro necesita un revestimiento ya capaz de recibir anclajes. Esos huecos en el calendario no son holgazanería: son química.

Coordine entregas. Un plato a ras que llega cuando ya se recreció el suelo al revés obliga a picar. Los cuerpos empotrados de grifería tienen que estar en obra antes del tabique cerrado. Etiquete cajas. Una grifería de acabado negro que se instala con el cuerpo de otra serie no cierra. El almacenaje de piezas en un baño en polvo produce rayones que se descubren en la foto de entrega.

Deje un día de holgura entre gremios para mirar pendientes con agua y para fotografiar. Si hay vecino abajo, avise antes de la prueba de ducha. Un cubo y un trapo no sustituyen esa prueba, pero evitan un enfado si hay una junta abierta. El orden de obra es, al final, una lista de dependencias: no se pinta el techo después de colgar el espejo si el rodillo salpica el cristal.

Cuando la obra convive con la casa, este baño se sella respecto al resto. El paso de escombro no puede ser el pasillo del dormitorio sin protección. Esa logística se describe en la convivencia con la obra; aquí basta una regla: un baño en fase de demolición no se usa “un momento”. El sifón provisional y el WC químico, si hacen falta, se presupuestan. Improvisarlos es suciedad y retraso.
